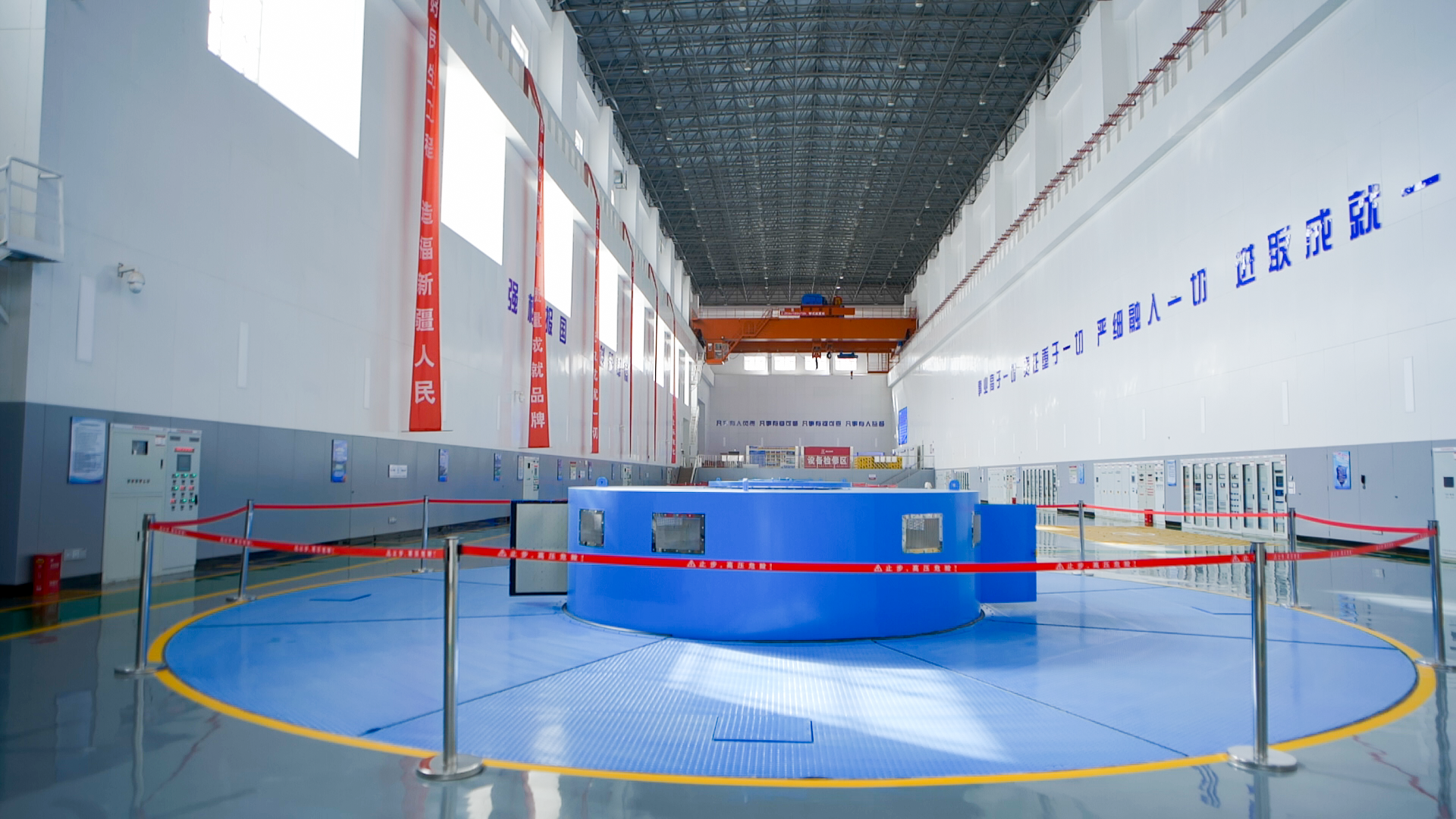

阿尔塔什水电站厂房(阿布力克木·阿布拉 摄)
阿尔塔什水电站,作为南疆电网的核心清洁能源支撑点,自2021年8月全面投产以来已累计输出电量近120亿千瓦时。近日,电站1号发电机组投产后第5次常规C级检修工作正式拉开帷幕,喀什事业部以“零隐患、零风险、零差错”为目标,全面筑牢设备安全防线,确保机组后续长周期安全稳定运行。
高度重视,安全管控前置
喀什事业部提前启动检修筹备工作,成立专项工作领导小组,先后组织5次安全风险研判会、技术交底会,梳理出4项风险点,逐一制定防控措施,明确“谁主管、谁负责,谁作业、谁负责”的安全责任链条,将安全要求落实到每一道工序、每一个岗位。
检修现场严格执行“两票三制”管理制度,所有作业人员必须经过三级安全教育培训并考核合格方可进场,关键工序安排双人旁站监督,每日开工前开展安全“三讲一落实”,收工后进行安全复盘,从源头上杜绝违章作业风险。
科学调度,供电稳定无忧

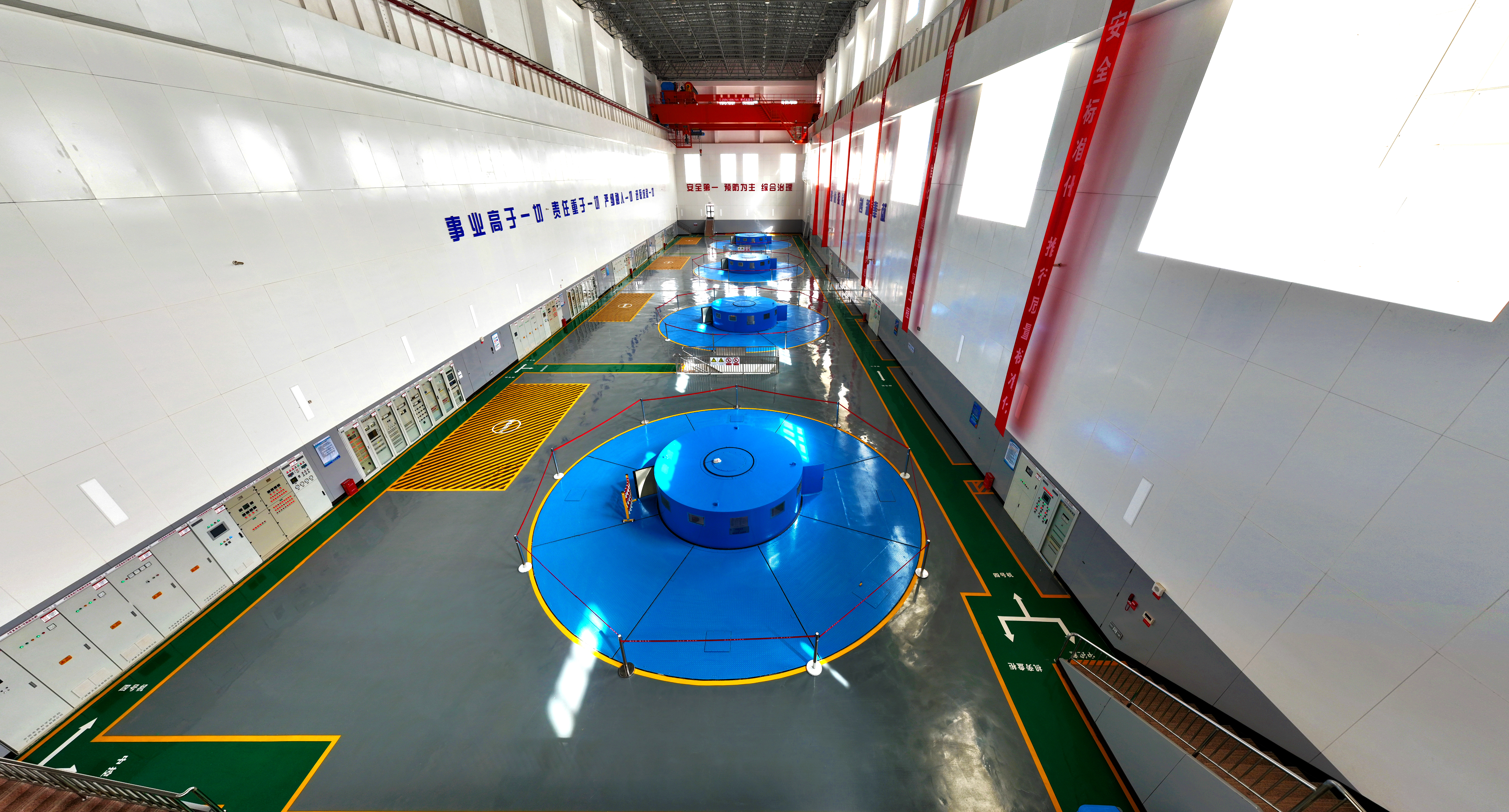

阿尔塔什水电站机组(阿布力克木·阿布拉 摄)
针对检修期间的电力供应保障,电站提前优化调度方案,通过其余3台机组负荷动态调整、梯级电站联合调度等方式,抵消单台机组检修带来的出力缺口,检修工作不会对南疆四地州电网供电稳定性造成影响,可持续为当地工业生产、民生用电提供可靠的绿色电力支撑。
本次C修计划工期15天,计划完成该机组5大类共209项检修项目,预计检修完成后1号机组设备健康水平将提升20%,为阿尔塔什水电站完成2026年的发电目标奠定坚实基础。
工匠精神,护航设备安全

阿尔塔什水电站检修现场(马全 摄)
本次检修团队由12名平均年龄28岁工龄超5年的技术骨干组成,对设备状况熟稔于心,其中超过半数参与过3次以上的C修工作。
截止目前,所有工序均按计划有序推荐,检修团队将继续秉承“应修必修、修必修好”的原则,高标准、高质量完成全部检修任务,守护好南疆清洁能源的“心脏”,为区域经济社会发展提供源源不断的绿色动能。
(文/阿布力克木·阿布拉;图/阿布力克木·阿布拉 马全)
